在工业建筑和商业空间中,地面的质量和性能至关重要。金刚砂耐磨地坪因其优异的耐磨抗压性和经济性,在工业厂房、物流仓库、停车场等场景应用广泛。今天,就让我们一起深入了解一种备受瞩目的地面材料——金刚砂地坪,从它的材料组成、施工步骤到实际应用案例,全方位为你揭开它的神秘面纱。

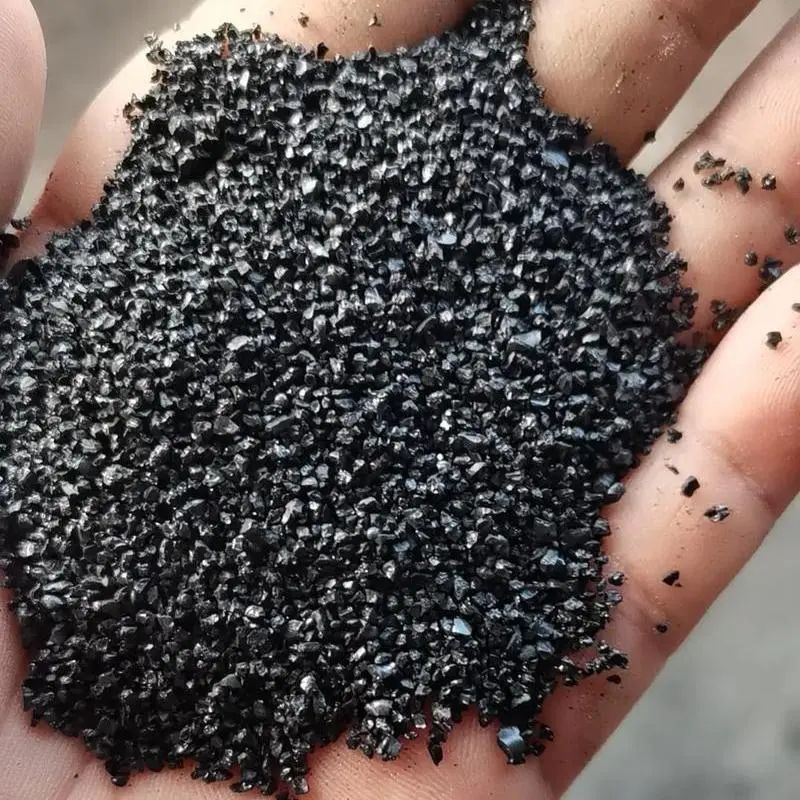

1.骨料(占比50%-70%): 核心耐磨成分,分两类:
非金属骨料: 主要为石英砂或矿物合金(粒径20-40目)。 成本较低,需核对粒径是否符合设计要求,避免过细影响强度。


3.添加剂: 包括减水剂(如聚羧酸类)、无机盐(如硅酸钠)、可再分散胶粉(提升韧性)及掺合料(如稻壳灰)等。需核查添加剂种类、配比及相容性报告,确保其功能(减水、促凝、增韧)有效。
4.施工关键: 骨料与混合料在混凝土初凝阶段撒布,经抹光机压实与基层形成整体,最终面层厚度通常为3-5mm。(监理重点: 严格控制撒布时机(初凝阶段判断)、撒布均匀度及压实遍数。 )

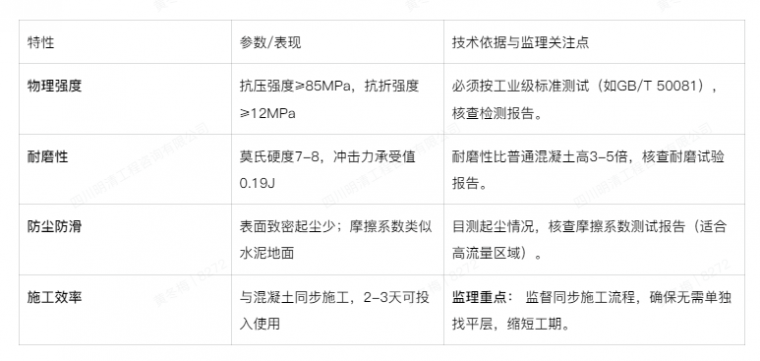

耐磨抗压: 可承受重型机械、叉车频繁通行。
易清洁: 表面致密无孔隙,防油渗(油渗深度仅0.03mm),清水擦拭即可。
快速施工: 与混凝土浇筑同步完成,能缩短总工期50%以上。
停车场(耐磨、经济)
物流仓库、货运码头(抗压、耐磨、耐冲击)
超市、机械厂房(耐磨、易洁、耐冲击)



颜色局限: 仅提供灰、绿、红等基础色。
洁净度不足: 表面光洁度不及环氧地坪,低质量施工易起灰。
实验室、食品加工区、化工厂(不耐酸碱)
电子无尘车间、医药洁净区(起灰风险)
高端商场、展厅(颜色单调,无设计感)

2.清洗地面: 用机械彻底清洗,去除所有灰尘和杂质。
3.水平标高打点: 确定地坪最终标高,进行打点标记,确保地坪平整度。
4.混凝土找平前扫浆: 浇筑新混凝土前,先在地面扫一层水泥浆,增强与新混凝土之间的粘结层。
5.混凝土转运: 使用三轮车或地泵转运至施工面。
6.人工找平(初平): 用刮尺对混凝土进行出一次找平,确保地坪完整。
7.激光整平: 使用激光对混凝土进行精准整平,进一步提高地坪的完整度。

9.撒布金刚砂材料:将材料分两次(总用量5-6公斤/㎡)均匀撒在地坪上。
10.大型抹光机压实收光: 待第二次材料吸收后,使用大型抹光机(圆盘)进行压实和多次收光。
11.切割伸缩缝: 为防止温差裂缝,通常在施工后第二天(混凝土强度达设计25-30%时),按设计图纸弹线切割伸缩缝。
12.铺设土工布养护:最后在地坪表面铺设土工布养护,保湿养护一周。
狠抓关键工序:
基层处理(凿毛、清洁)是粘结基础。
混凝土初凝时机判断是撒料前提。
材料撒布均匀度与用量是耐磨性保障。
抹光机压实收光遍数与质量是表面硬度、密实度、光洁度的核心。
及时足时保湿养护是防止开裂、起灰的关键。
明确适用场景: 向业主客观分析优缺点,避免在不耐酸碱、要求高洁净度或多彩设计的场所使用。
