绿城集团景观施工工艺标准化PPT

本资料为绿城集团标准施工参考节点(共170页),ppt格式

目 录

一、结构部分

二、屋面部分

三、外墙部分

四、部分

五、硬质部分

节点施工说明:

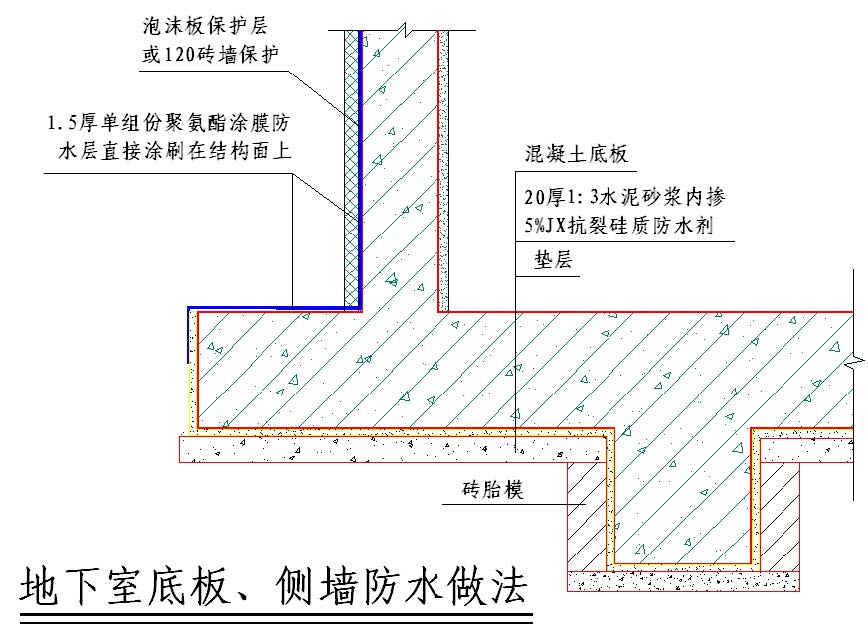

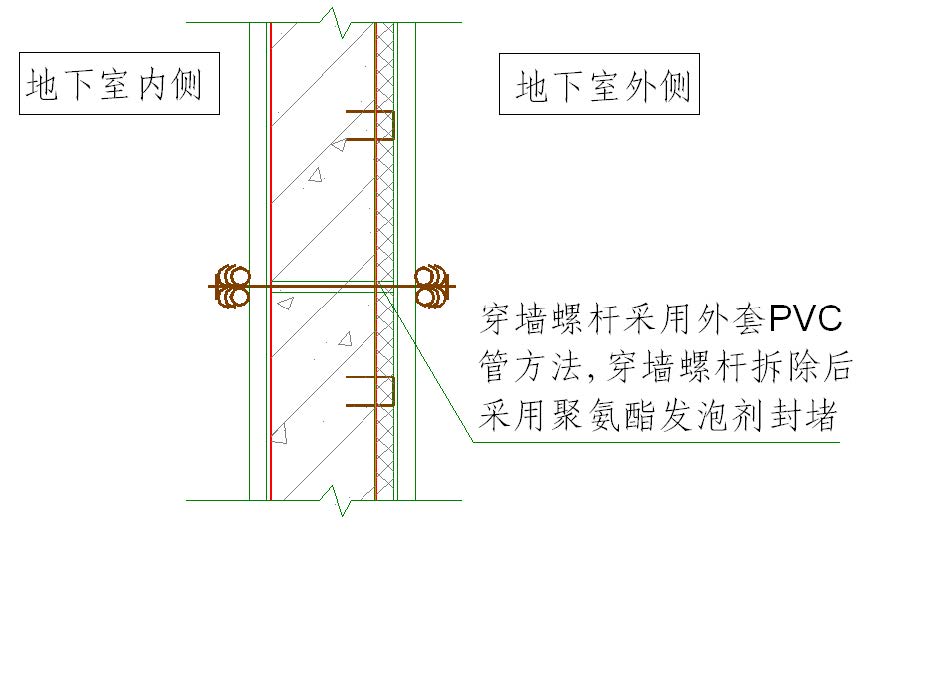

由于商品砼坍落度大,在进行地下室底板或顶板翻边部位施工时,振动棒振捣使砼流座到底板,施工人员往往少振或不振捣,导致砼不密实,因此形成渗漏薄弱点。   针对大面积车库底板、顶板、平屋面、所有现浇板因商品砼坍落度大而产生的毛孔及收缩裂缝,导致结构渗漏水现象。  节点施工要求:   针对现浇混凝土,要求其坍落度达到3-5cm时,再进行砼二次振捣,确保该处混凝土密实;同时,重点关注该部位的施工控制。砼浇捣时采用二次振捣,机械磨平工艺施工,能控制结构板裂缝及渗漏水缺陷通病。   注意:坍落度小于3㎝时,禁止二次振捣。    三、装饰装修部分  (一)面砖做法  (二)做法  (三)湿贴石材做法  (四)湿贴文化石、乱贴石做法  (五)门窗与腰线部位  (六)阳台露台部位  (七)其它节点    说明:线脚压顶板与墙体之间预留10-15mm,施工时,压顶板从外向墙根方向挤压施工,使水砂浆从该预留缝中挤出,未饱满处用原浆灌实,压顶板定位后,将挤出砂浆清理。
