一、设计概况
1.1框架核心区
①框支柱、异形柱梁柱节点区内混凝土按柱强度等级要求施工;

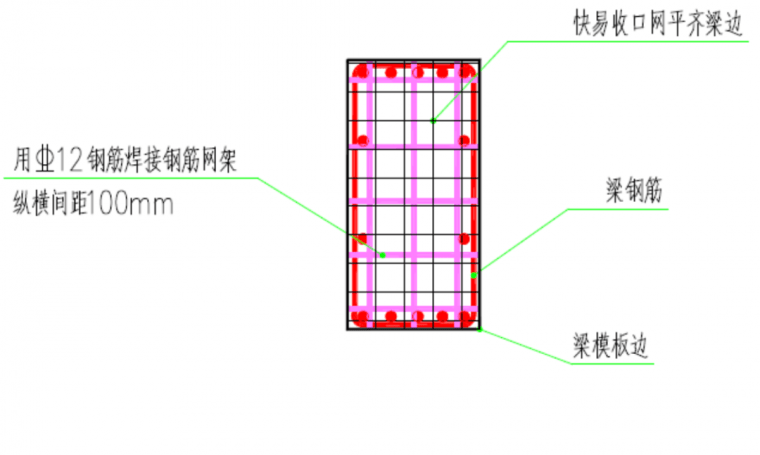

②其他框架柱的梁柱节点区,节点区内的混凝土强度等级相差1个等级(C5)之内时,可按低等级施工;当等级差异2个等级(含)以上时按高等级施工。详见附图1:
③梁、楼板与剪力墙相交节点,节点区应按剪力墙强度等级施工。
二、施工工艺
2.1工艺流程:支设梁底模板→梁钢筋绑扎→钢筋网架及快易收口网安装→梁侧模安装
2.2与低标号梁间拦截

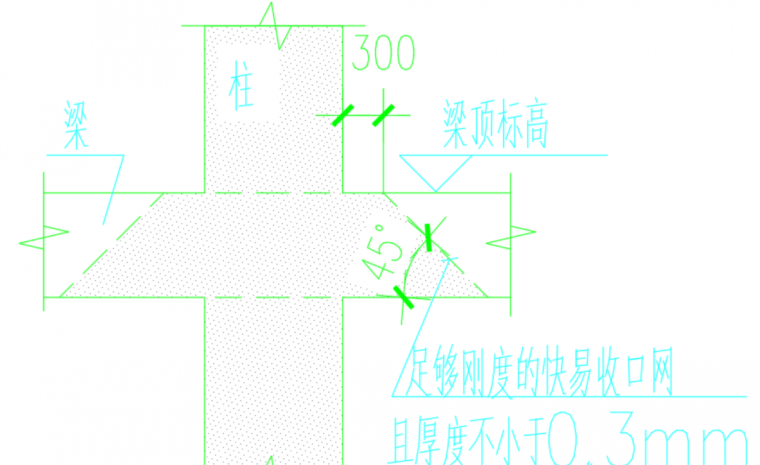

梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱边≥300 ㎜,且≥1/2 梁高处,沿45°斜面从顶面到梁底面用快易收口网(两层)分隔(作为高低等级砼的分界),快易收口网绑扎于ɸ12 钢筋网架上,钢筋网架采用焊接,并与梁钢筋点焊牢固。(具体见附图2)
2.3高标号墙柱与低标号板间拦截
高标号墙柱与低标号板间拦截采用钢丝网片绑扎于板底筋与楼板面筋。楼板面筋绑扎完毕后立即插入钢丝网片,钢丝网片绑扎位置于距离墙柱边线500mm处。
2.4先浇筑梁柱核心区混凝土,初凝前浇筑梁板混凝土,该部位混凝土振捣密实,混凝土接槎不能形成冷缝。
三、质量标准及成品保护
3.1梁、板处快易收口网绑扎应牢固。
3.2各专业工种穿插作业时,不得恶意破坏钢丝网片(快易收口网)。
3.3钢丝网片应有一定的抗拉强度,保证混凝土浇筑过程中钢丝网片不会脱离。
3.4如单层钢丝网片没有一定的抗拉强度时,应采取2张、3张钢丝网片叠加使用。
3.5 施工过程中及混凝土振捣期间避免破坏钢丝网,振捣棒远离拦截钢丝网处,避免由于振捣破坏。
